輸電分公司承建的萊陽~昆崳500千伏線路工程,是全國首批碳纖維導線七個示范工程之一,與其他六個試點工程相比,該工程施工距離最長——線路長達122.8千米;導線截面積最大——首次使用710/55截面導線;施工難度最高——丘陵地帶地形復雜。

工程建成后,山東東部電網將形成500千伏環網結構,威海電網與省網的500千伏聯絡通道由兩回增至三回,威海及乳山地區的供電穩定性、可靠性和電能質量都將得到進一步的提升。

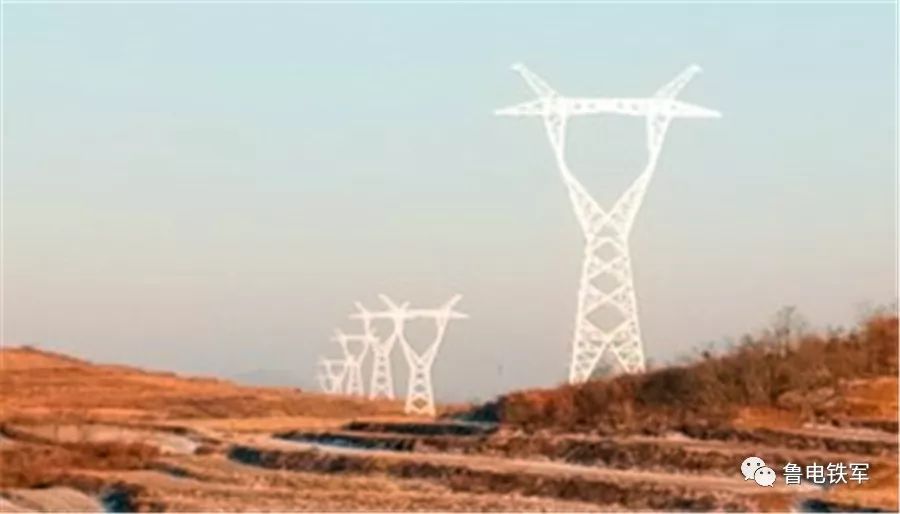

萊陽~昆崳500千伏線路工程起于500千伏萊陽站,途徑煙臺市(萊陽、海陽)及威海市(乳山、文登),止于500千伏昆崳站。線路小號側為71.6千米單回路,大號側為51.2千米雙回路(面向大號側右側掛線),共新建鐵塔291基。
線路工程于2017年3月29日開工,10月21日開始進行鐵塔組立,2018年6月23日開始進行導地線架設。

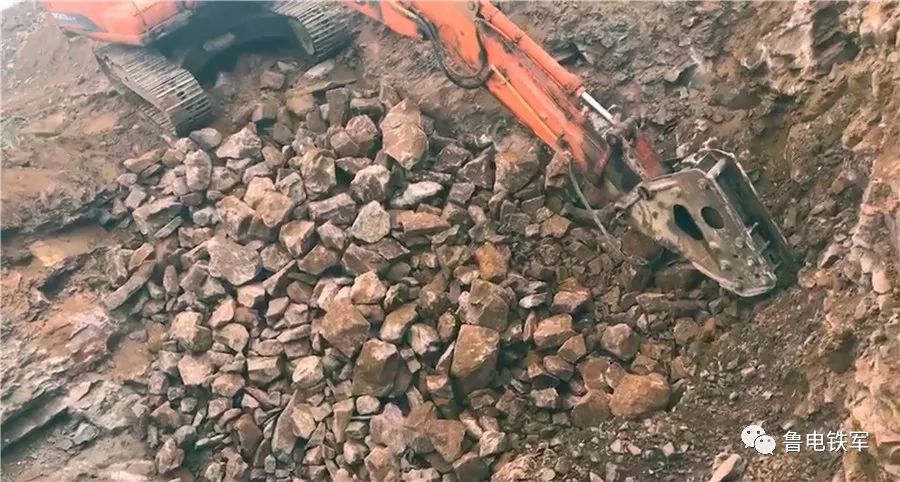

工程72%塔位位于山地,因為地理環境受限。該工程共設計4種基礎型式,分別是開挖基礎、掏挖基礎、巖石基礎、灌注樁基礎。地質類型也是比較復雜,石坑、流沙坑比比皆是。山區基礎施工采用爆破和機械開鑿的方式,但由于地質堅硬,爆破效果收效甚微,只能采取多次爆破的方式,而機械開鑿的速度非常緩慢慢。

作為山東東部的重要電力規劃區,工程沿途障礙物多,施工路徑與1處規劃養殖場、2個在建風電場有沖突,協調十分困難。項目積極尋求解決辦法,屬地范圍大力配合支持協調,得以讓風電線路改線5處,拆塔2基,使我方線路得以順利施工。

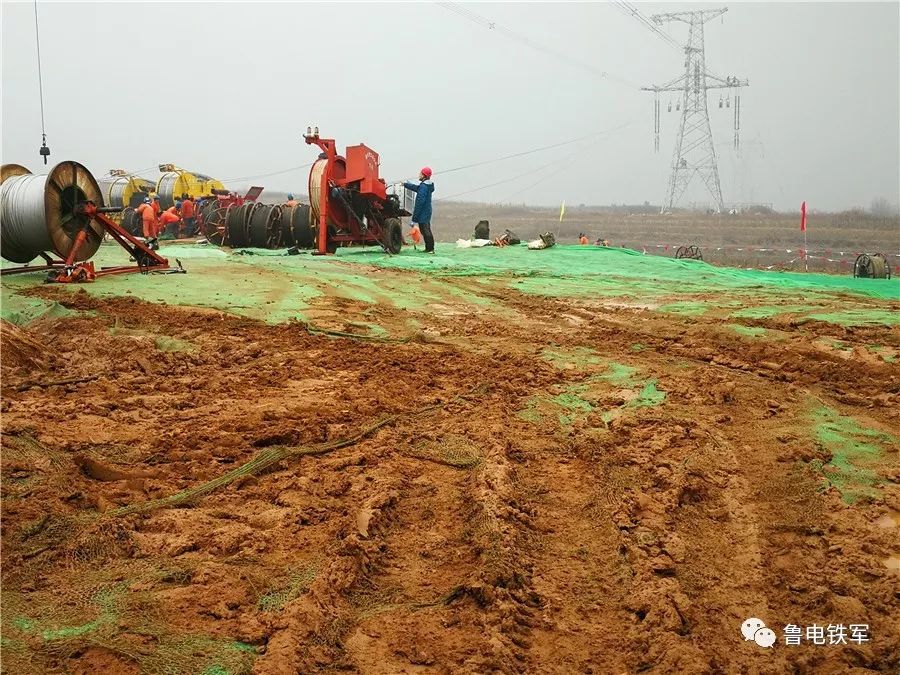

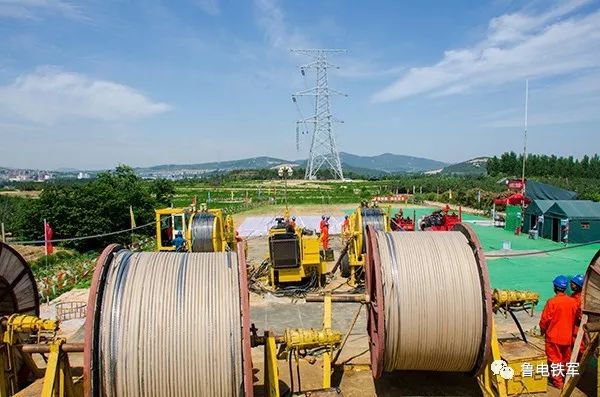

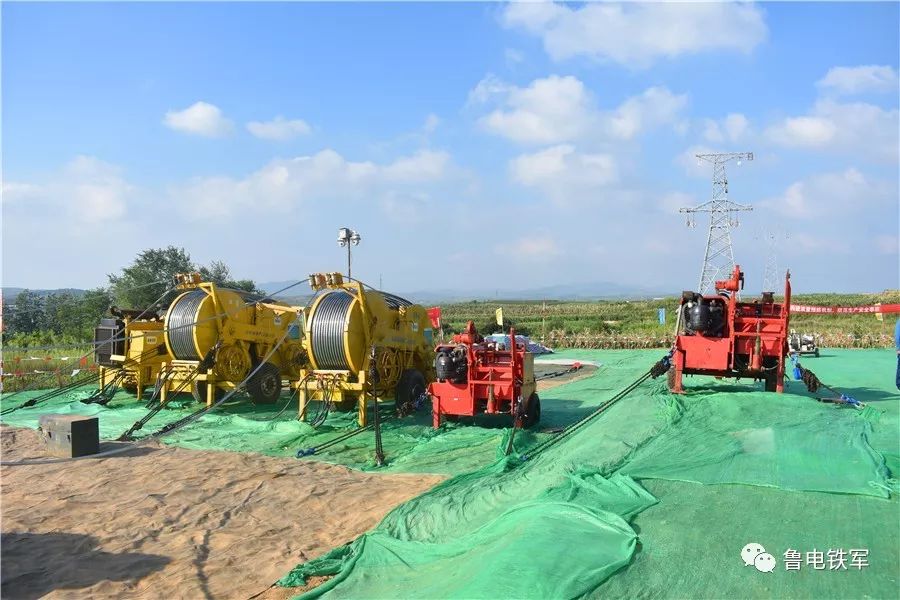

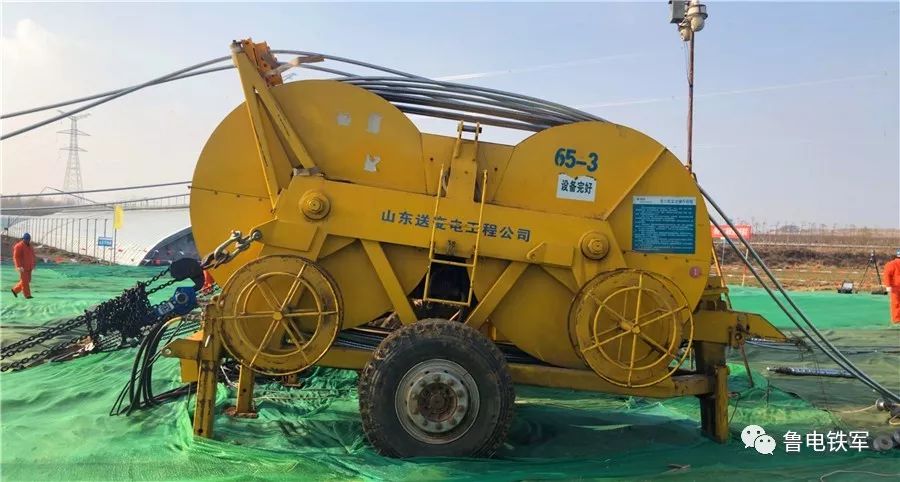

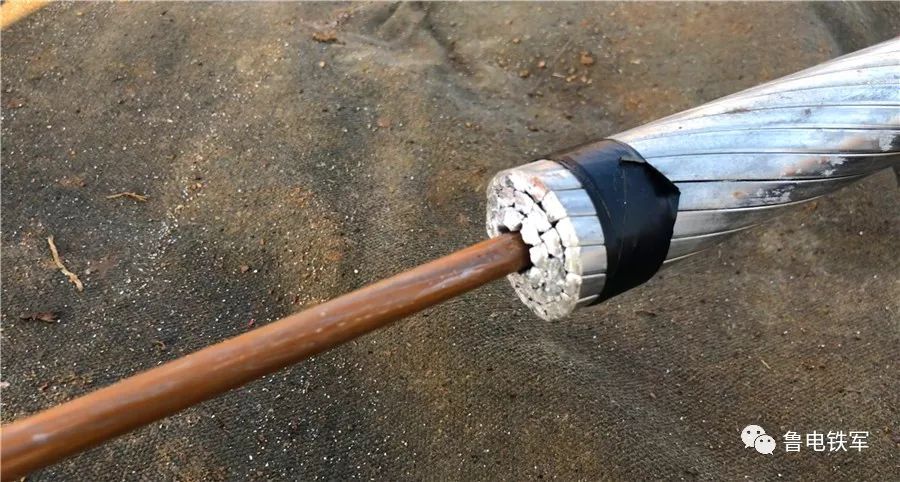

施工中,面對山區運輸難題,項目部從經濟性和安全性角度綜合比較了馬幫小運及修路兩種運輸方式后,最終選取了對全線塔位修筑了臨時施工道路,一次性解決基礎、組塔、架線階段的運輸難題。由于沿海地區降水眾多,每次雨后都要對沖垮的道路及時進行修復。 運輸問題解決了,基礎、組塔工作得以順利進行,但進入架線階段后,工程的壓力陡然增加 由于碳纖維導線是一種全新的材料,沒有成熟的工程應用經驗,項目部在編寫施工方案之前,安排技術人員對碳纖維導線的特性進行了深入學習,并吸取省外施工單位的經驗和教訓,對碳纖維關鍵工序的施工流程進行了設計,包括直線塔接續升空、耐張塔升空、溜放尾線、掛緊線、專用工器具操作方法等重點內容,并順利通過專家審查。 放線中,由于碳纖維復合芯導線有著不能過大轉角、盡量在耐張塔放線、盡量設置小區段等特點,為架線段的設置和牽張場地的選擇都提出了極高要求。經過項目多次優化,最終確定32個放線區段,相對較多的放線區段,使得施工時間、修路、設備轉場、人工費用成倍增加。 同時,碳纖維復合芯導線對施工機械的要求非常苛刻,項目部根據碳纖維導線的規范,選取1850輪徑的張力機,1160三輪滑車。 碳纖維的專用裝配式牽引器、二線提線器、接續管保護套、卡線器都是專用的,項目對此進行了采購,解決了工器具的配合問題。 放線高峰期正值多雨季節,面對緊張的工期和排定的停電計劃,項目在雨天合理組織施工,從未因天氣問題停工一天。為了確保架線施工一次成優,項目部加強重點工序現場管理,重點工藝重復交底,專人監督措施落實到位。 線路路徑長,重要跨越也就成倍增加,線路跨越高速3次,跨越鐵路2次,跨越220kV線路9次,跨越110kV線路7次,共編制了7項四級風險專項施工方案。 作為省內第一條省內全線碳纖維導線的工程,項目部對原材料的質量的管控也高度重視。施工中發現,碳纖維導線質量不理想,個別線盤有斷股、缺股、芯棒纏有膠帶等嚴重質量問題。 本著建設階段的質量問題就是工程運行后的安全問題的理念,對于有嚴重質量問題的導線,項目部堅決予以退換,架線工作得以安全順利進行。 萊陽~昆崳500千伏線路工程作為碳纖維復合芯導線規;瘧迷圏c工程,各方面關注度高,影響面廣,使命光榮、責任重大。公司把這個工程交給輸電分公司,是給予分公司的最大榮譽,體現了領導的高度信任。 輸電分公司一定會從公司大局出發,把自己的命運和本工程牢牢捆綁在一起,克服一切困難,給公司交上一份滿意的答卷。(孫展軒、李振方、周光宇、丁一)。
